Curva S na Construção Civil: O Que É, Como Elaborar e Utilizar em Sua Obra

A gestão de obras exige ferramentas precisas para acompanhar prazos, custos e produtividade. Entre elas, a Curva S se destaca como um instrumento estratégico para planejar e controlar projetos. Neste artigo, você vai descobrir como dominar essa técnica e aplicá-la em seus projetos de forma prática.
O Que É a Curva S de uma Obra?

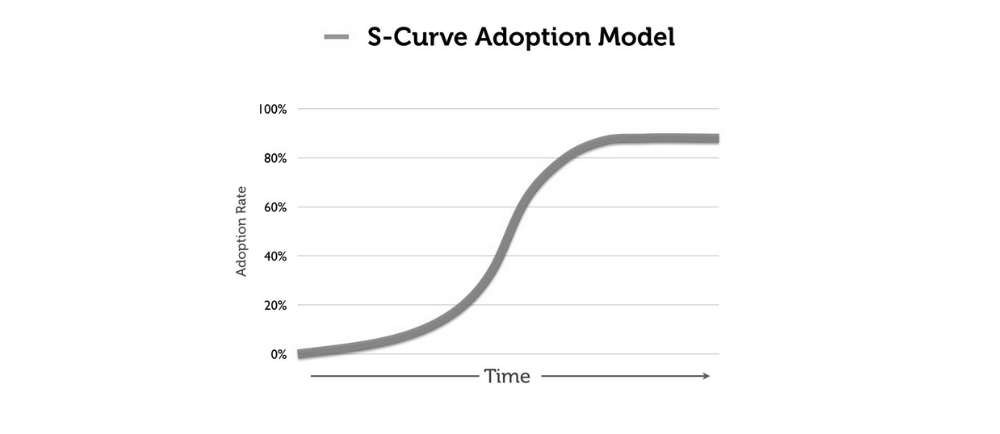

A Curva S é uma representação gráfica que mostra o avanço físico ou financeiro de uma obra ao longo do tempo. Seu nome vem do formato em “S” que surge quando o progresso é plotado: um crescimento lento no início, aceleração no meio e estabilização no final.
Por que ela é importante?
- Visualização clara do cronograma: Identifica se a obra está adiantada ou atrasada.
- Controle de recursos: Ajuda a alocar mão de obra, materiais e equipamentos no momento certo.
- Tomada de decisão: Facilita ajustes em tempo real para evitar custos extras.
Exemplo prático:
Imagine uma obra residencial de 12 meses. Nos primeiros 3 meses, o progresso é lento (fundações e estruturas). Entre o 4º e 9º mês, há um pico de atividades (alvenaria, instalações). Nos últimos meses, o ritmo diminui (acabamentos e testes).
Como Fazer uma Curva S: Passo a Passo com Exemplos
Passo 1: Defina as Etapas da Obra
Liste todas as atividades, desde a terraplanagem até a entrega. Priorize tarefas críticas, como estrutura e instalações elétricas.
Exemplo para um Shopping Center:
- Terraplanagem
- Fundações
- Estrutura metálica
- Alvenaria
- Instalações hidrossanitárias
- Acabamentos
Passo 2: Estabeleça Duração e Recursos
Atribua prazos e custos a cada etapa. Use dados históricos de obras similares para maior precisão.
Atividade | Duração (semanas) | Custo (R$) |
---|---|---|
Fundações | 4 | 150.000 |
Alvenaria | 8 | 300.000 |
Passo 3: Monte a Curva no Gráfico
Plote o progresso acumulado (%) no eixo Y e o tempo (semanas/meses) no eixo X. Ferramentas como Excel, Primavera ou MS Project automatizam esse processo.
Dica: Para obras complexas, divida a Curva S por setores (elétrica, hidráulica, etc.).
Curva S Física vs. Financeira: Entenda as Diferenças
Curva S Física
Mede o avanço real das atividades em porcentagem. É baseada no cronograma físico.
Exemplo:
- Mesmo que 50% do orçamento tenha sido gasto, se apenas 40% das paredes forem erguidas, a Curva Física apontará um atraso.
Curva S Financeira
Mostra o desembolso de recursos ao longo do tempo. Reflete o fluxo de caixa do projeto.
Exemplo:
- A compra de materiais caros no início (como aço para estrutura) pode fazer a Curva Financeira subir rapidamente, mesmo com pouco progresso físico.
Comparação prática:
Em um hospital, a Curva Física pode indicar 60% de conclusão (paredes e telhado prontos), enquanto a Financeira mostra 70% (gasto com equipamentos médicos importados).
Como Elaborar Relatórios com Curva S: Modelos e Dicas
Tipos de Relatórios
-
Relatório de Acompanhamento:
- Compare o previsto (Curva S original) com o realizado (Curva atualizada).
- Destaque desvios maiores que 5% e proponha ações corretivas.
-
Relatório Comparativo:
- Use gráficos lado a lado para mostrar o progresso de múltiplas obras ou setores.
-
Relatório de Previsão:
- Projete o cenário futuro com base no ritmo atual.
Dica: Inclua tabelas com percentuais semanais e um resumo executivo no início do relatório.
Erros Comuns na Elaboração da Curva S (e Como Evitá-los)
- Superestimar o progresso inicial: Muitos projetos travam em licenças ou fornecedores.
Solução: Reserve uma margem de 10% para imprevistos nas primeiras etapas. - Ignorar a sazonalidade: Chuvas ou feriados podem atrasar atividades externas.
Integração da Curva S com BIM e Softwares de Gestão
Ferramentas como BIM 4D vinculam o modelo 3D ao cronograma, atualizando a Curva S automaticamente conforme o avanço físico.
Curva S para Pequenas Obras: Adaptações Necessárias
Projetos menores exigem simplificação:
- Agrupe atividades (ex.: “etapa de acabamentos” em vez de detalhar pisos, pintura e louças).
- Use planilhas manuais se não houver acesso a softwares caros.
Dominar a Curva S significa ter controle sobre prazos, custos e qualidade. Seja para evitar multas por atraso ou para negociar prazos realistas com clientes, essa ferramenta é um diferencial competitivo no mercado da construção civil.
Próximos passos:
- Experimente criar uma Curva S para uma obra em andamento.
- Compartilhe relatórios simplificados com sua equipe para alinhar expectativas.
